裝配式建筑已經成為國家政策在火熱推行,但是對于裝配式施工,大多數項目由于缺乏經驗,在現場實施過程中遇到諸多問題。本文從工程實例中總結的裝配式施工的13個質量通病,分析了原因并給出處理措施,符合當前行業實情,具有指導意義,大家可在工程中參考防治!

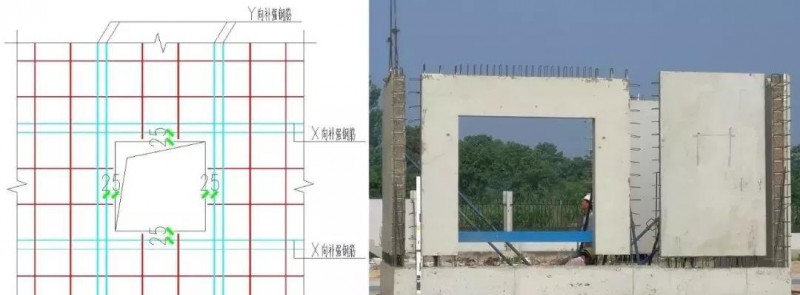

1、預埋位置偏差、移位
預埋線盒偏位
? 問題描述
預埋線盒偏位,下沉
? 基本要求
《裝配式混凝土結構技術規程》規定:預埋線管、電盒在構件平面的中心線位置偏差20mm,高差0~10mm
? 原因分析
1)線盒固定不牢靠,混凝土澆筑或振搗時線盒發生移位
2)混凝土振搗碰觸線盒
? 控制要點
1)預制構件上表面預埋線盒底部必須增加支撐
2)混凝土振搗時,要求嚴禁碰觸預埋線盒、線管

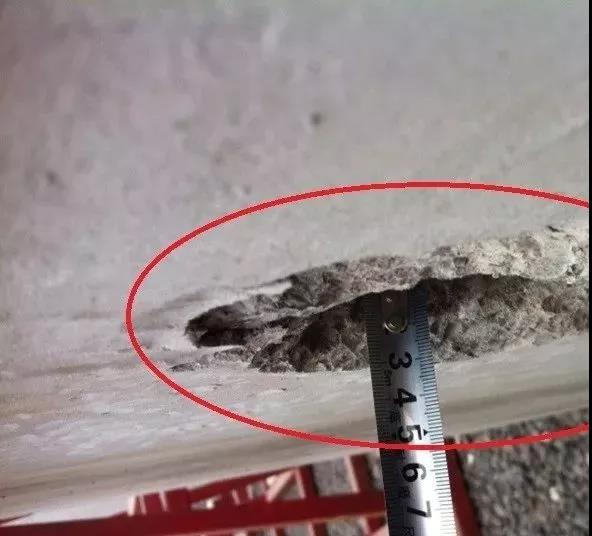

表面氣孔麻面
? 問題描述

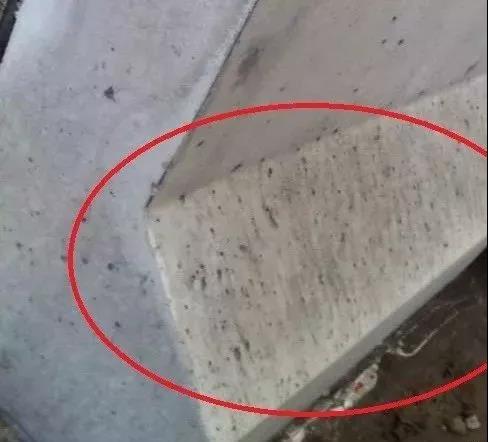

預制混凝土構件外表面氣孔數量多、孔徑大,麻面
? 原因分析
1)采用油脂類脫模劑,導致混凝土澆筑后,多油脂部位易形成氣孔
2)模臺清理不干凈,涂刷脫模劑后,模臺表面易形成凸起部位,混凝土澆筑、硬化后,易形成氣孔
3)混凝土振搗不密實
? 控制要點
1)采用水性脫模劑或油性脫模劑代替油脂
2)脫模劑涂刷前,必須將模臺清理干凈,鋼筋綁扎及預埋工序使用跳板,不允許在涂過脫模劑的模臺上行走
3)對工人進行混凝土振搗技術交底,并持續一周對振搗工序進行旁站

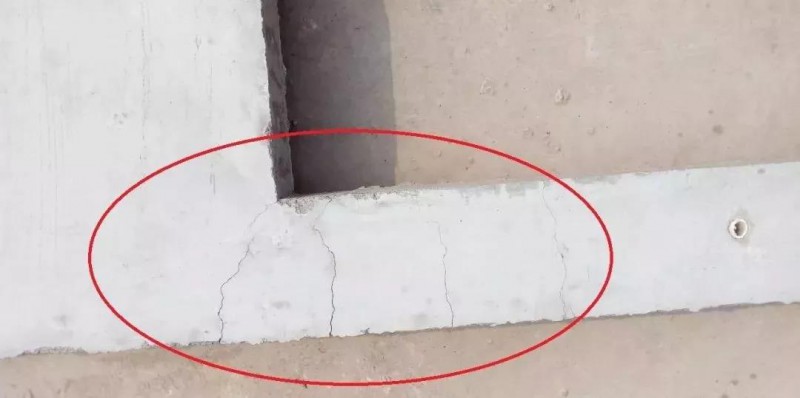

表面裂紋
? 問題描述

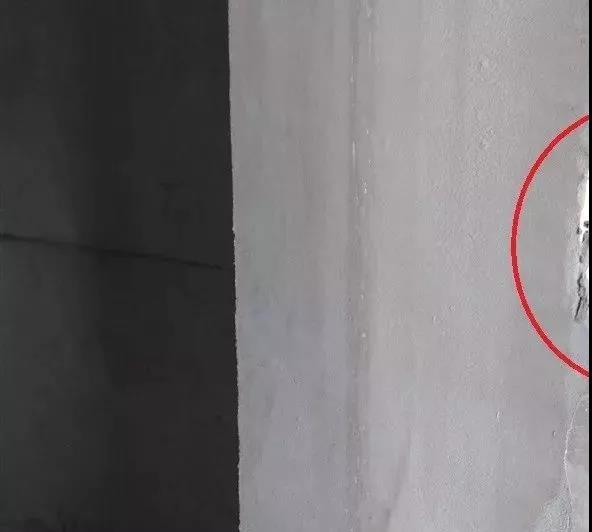

預制混凝土構件外表面裂紋
? 原因分析
1)門窗洞口等位置,設計圖紙中未按規范要求設置加強筋
2)起吊運輸前未按照設計進行加固
? 控制要點
1)門窗洞口等位置,按規范要求設置加強筋
2)起吊運輸前,必須按照設計要求進行構件加固,檢查合格后方可起吊運輸

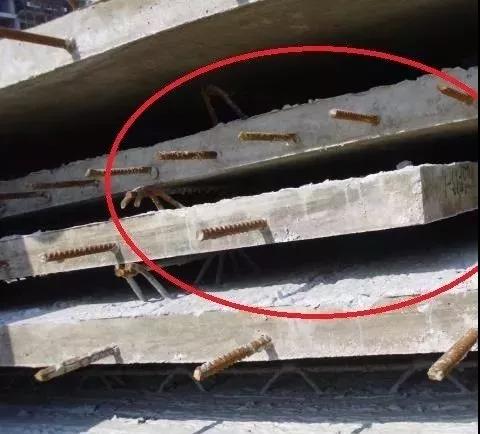

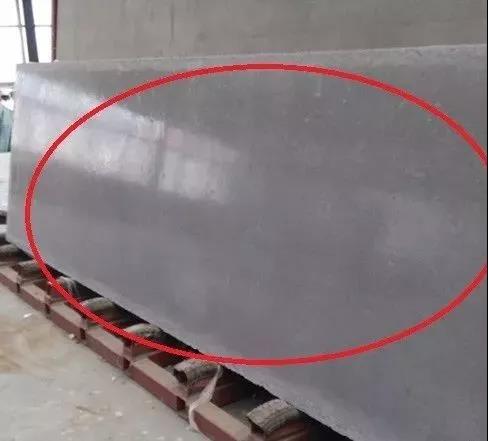

墊塊不在一條垂直線上

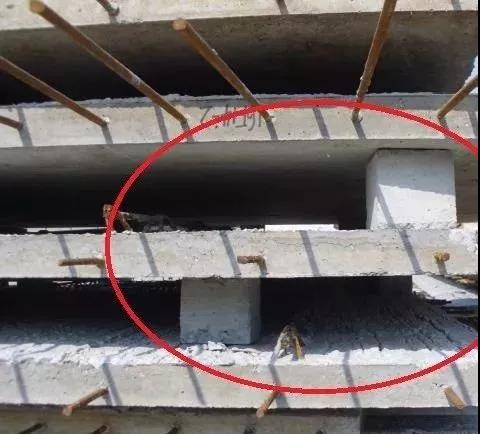

構件堆放缺少墊塊
? 問題描述
預制構件現場隨意堆放,出現上下排木方墊塊不在一條直線,極容易產生裂縫
? 處理措施
預置構件堆放時,一是必須要求堆放場地比較平整,如場地不平,則需調整墊塊,保證底層墊塊在同一平面,保證底層預制構件擺放平整,受力均勻;二是疊合板堆放層數不宜超過6層;三是板與板之間不能缺少墊塊,且豎向墊塊需在一條直線上,所有墊塊需滿足規范要求

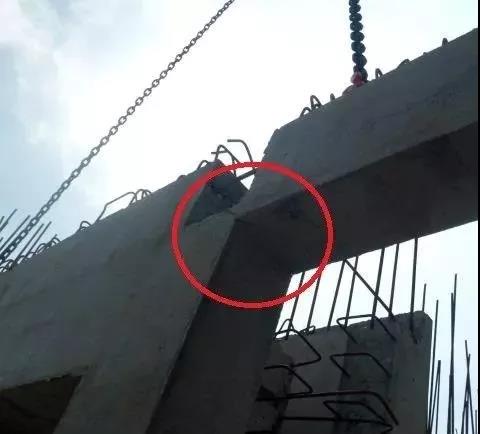

吊裝過程中產生明顯裂縫

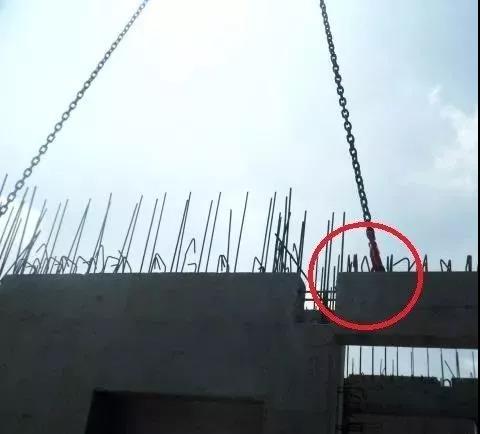

此處設吊點不合理
? 問題描述
現場吊裝過程中,產生明顯裂縫,預制構件產生破壞
? 原因分析
1)預制構件本身設計不合理
2)吊點設計不合理
? 處理措施
1)構件設計時對吊點位置進行分析計算,確保吊裝安全,吊點合理
2)對于漏埋吊點或吊點設計不合理的構件返回工廠進行處理
